मुंबई मेट्रो लाइन 3 म्हणून ओळखली जाणारी मुंबई एक्वा लाइन 31 मे 2023 पर्यंत 82% पूर्ण झाली आहे. आरे ते कफ परेड ही भूमिगत मेट्रो मुंबईची पश्चिम उपनगरे दक्षिण मुंबईशी जोडेल. आरे ते वांद्रे-कुर्ला कॉम्प्लेक्स (BKC) आणि BKC ते कफ परेड पर्यंत जाण्यासाठी टप्पा 1 सह प्रकल्पाची विभागणी करण्यात आली आहे. 31 मे 2023 पर्यंत, मुंबई मेट्रो 3 चे एकूण नागरी काम 93.3% पूर्ण झाले आहे आणि बोगद्याचे काम 100% पूर्ण झाले आहे. स्टेशनचे बांधकाम 90.3%, मेनलाइन ट्रॅकचे काम 62.4%, डेपोचे काम 65.3% आणि एकूण सिस्टीमचे काम 52.1% पूर्ण झाले आहे.
टप्पा 1 पूर्ण होण्याची स्थिती
आरे ते बीकेसी हे 88.2% पूर्ण झाले आहे.
कार्य करते | स्थिती |
एकूणच यंत्रणा कार्य करते | 66.7% पूर्ण |
OCS काम करते | 58.6% पूर्ण झाले |
मेनलाइन ट्रॅक काम करतो | 89.5% पूर्ण |
स्टेशन आणि बोगद्याची कामे | 97.8% पूर्ण |
एकूण स्टेशन बांधकाम | 93.4% पूर्ण |

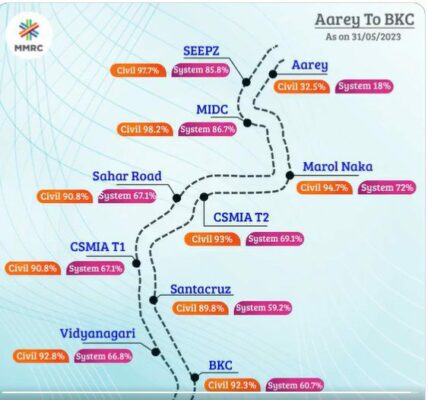

टप्पा 1 स्टेशन प्रगती स्थिती
स्रोत: मुंबई मेट्रो 3 twitter फेज-1 च्या विकासाचा एक भाग म्हणून, मुंबई मेट्रो 3 ने छत्रपती शिवाजी महाराज आंतरराष्ट्रीय विमानतळ (CSMIA) T2 स्टेशनवर भारतातील सर्वात उंच एस्केलेटर बसवण्यास सुरुवात केली आहे. मेट्रो स्टेशनमध्ये प्रत्येकी 19.15 मीटर उंचीचे आठ एस्केलेटर असतील. आठ एस्केलेटरपैकी चार फडकवण्यात आले आहेत.
टप्पा 2 पूर्ण होण्याची स्थिती
BKC ते कफ परेड 77.3% पूर्ण झाले आहे.
कार्य करते | स्थिती |
एकूणच यंत्रणा कार्य करते | 43.3% पूर्ण झाले |
OCS काम करते | 46.8% पूर्ण झाले |
मेनलाइन ट्रॅक काम करतो | 46.9% पूर्ण |
स्टेशन आणि बोगद्याची कामे | 95.5% पूर्ण |
एकूण स्टेशन बांधकाम | 88.7% पूर्ण झाले |
